Kiedy najlepiej wykonać instalację CO, CWU oraz zimnej i ciepłej wody?

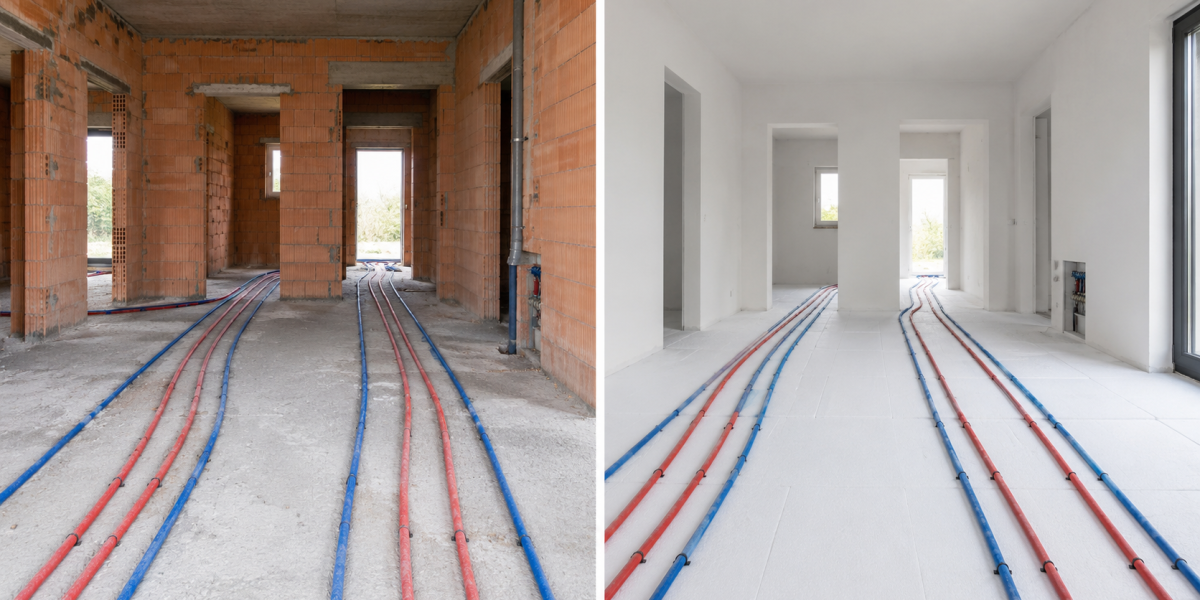

Instalacje wodne i grzewcze można wykonać przed tynkami albo po tynkach. Obie metody są stosowane, ale nie dają takiego samego efektu jakościowego. Dla instalatora łatwiejszy bywa montaż na chudym betonie. Dla inwestora często lepszy jest montaż po tynkach, na pierwszej warstwie styropianu.

Opcja 1: montaż przed tynkami, na chudym betonie

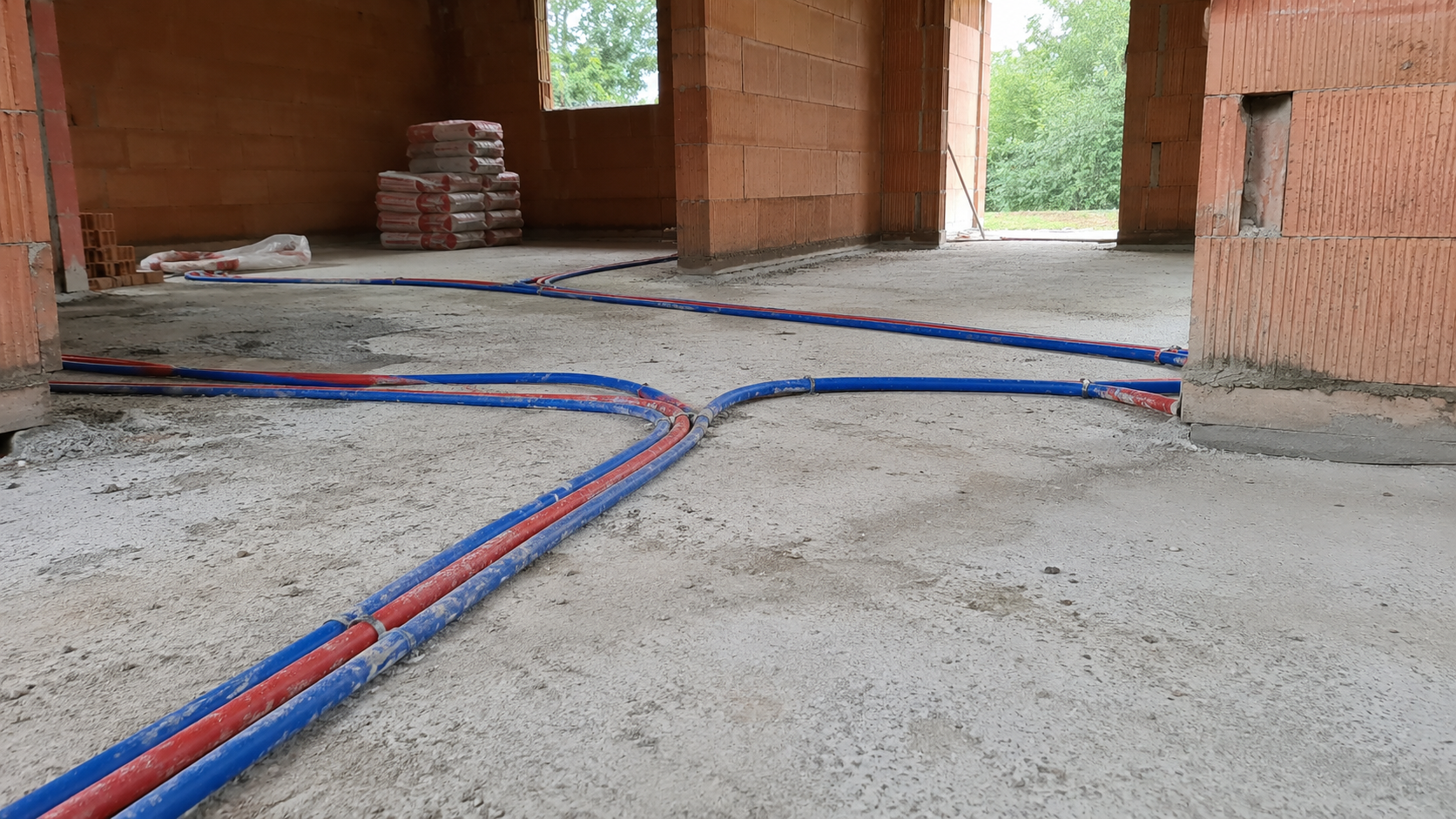

To popularne rozwiązanie, bo jest wygodne organizacyjnie. Na budowie nie ma jeszcze tynków, nie ma styropianu, instalator ma dużo miejsca i może szybko rozłożyć rury.
Zalety
- szybszy montaż,
- łatwiejsze rozkładanie rur,
- mniej docinania styropianu,
- zwykle niższy koszt robocizny.
Wady
- rury leżą na zimnym chudym betonie,
- większe ryzyko zniszczenia otulin,
- większe ryzyko przesunięcia lub zagięcia rur,
- instalacja długo jest narażona na prace innych ekip.
Po instalatorze na budowę wchodzą tynkarze, elektrycy, ekipy od posadzek i inni wykonawcy. Pojawiają się rusztowania, agregaty, worki z zaprawą i zwykły ruch roboczy. Wtedy łatwo o nadepnięcie rury, przecięcie otuliny albo przygniecenie instalacji.

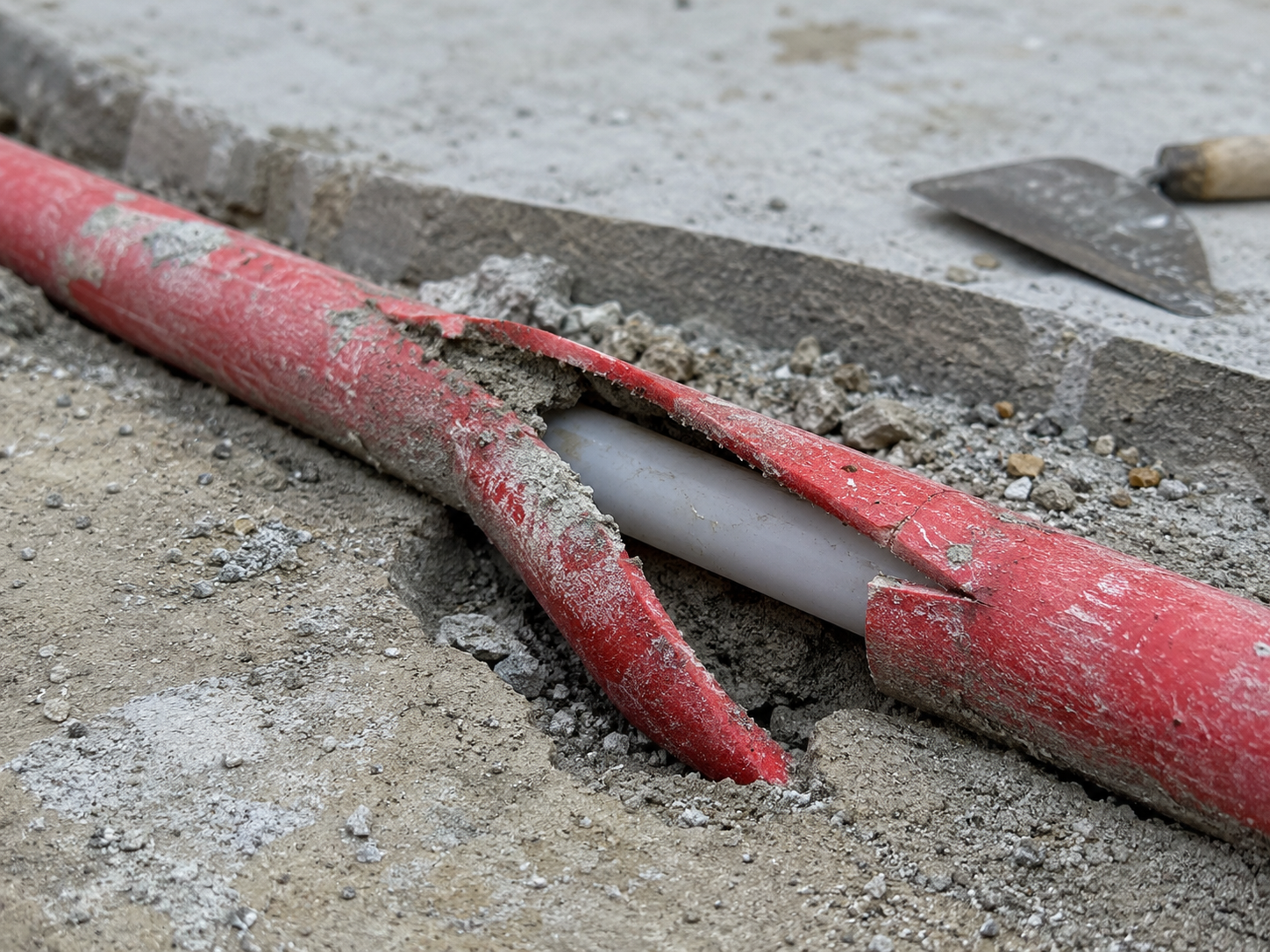

Największy problem: instalacja w dniu montażu może wyglądać dobrze, ale po kilku tygodniach prac budowlanych otuliny mogą być zgniecione, przecięte albo zabrudzone zaprawą. A później wszystko znika pod styropianem i wylewką.

Opcja 2: montaż po tynkach, na pierwszej warstwie styropianu

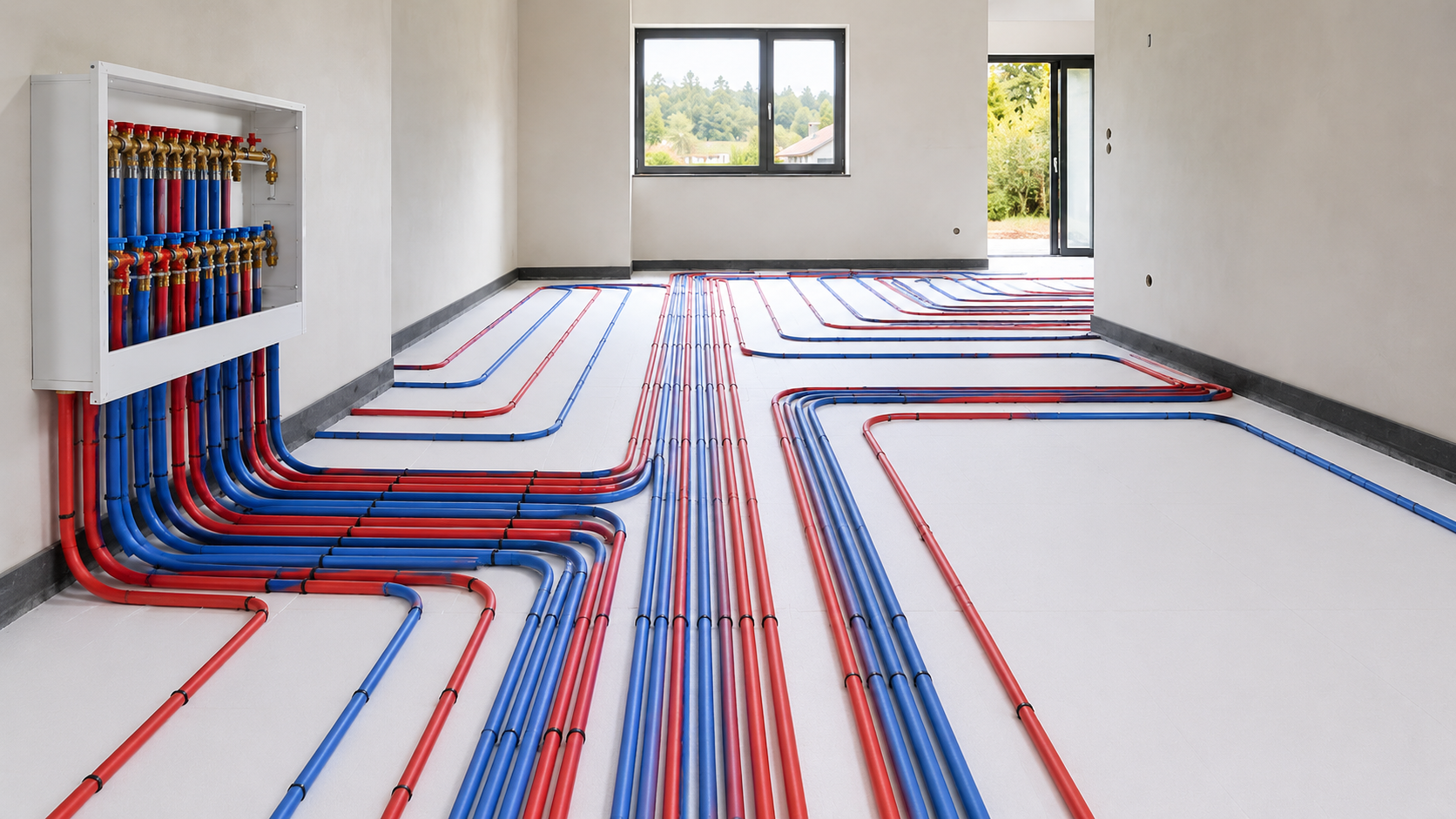

W tym wariancie najpierw wykonuje się tynki, później układa pierwszą warstwę styropianu, a dopiero na niej rozprowadza instalacje CO, CWU, cyrkulacji oraz zimnej wody.
Dla instalatora jest to trudniejsze i bardziej pracochłonne, bo trzeba dokładniej planować trasy, docinać styropian i pilnować warstw podłogi. Dla inwestora jest to jednak rozwiązanie zwykle lepsze jakościowo.
Zalety
- rury nie leżą bezpośrednio na zimnym betonie,
- mniejsze ryzyko uszkodzenia przez tynkarzy,
- lepsza ochrona otulin,
- mniejsze straty ciepła z cyrkulacji CWU,
- lepszy porządek w warstwach podłogi.
Wady
- montaż jest trudniejszy,
- trzeba staranniej docinać styropian,
- wymaga lepszej koordynacji,
- zwykle kosztuje trochę więcej.
Kluczowa różnica: po tynkach rury krócej pozostają odkryte na budowie, są mniej narażone na zniszczenie, a przewody ciepłej wody i cyrkulacji można prowadzić w cieplejszej warstwie izolacji.

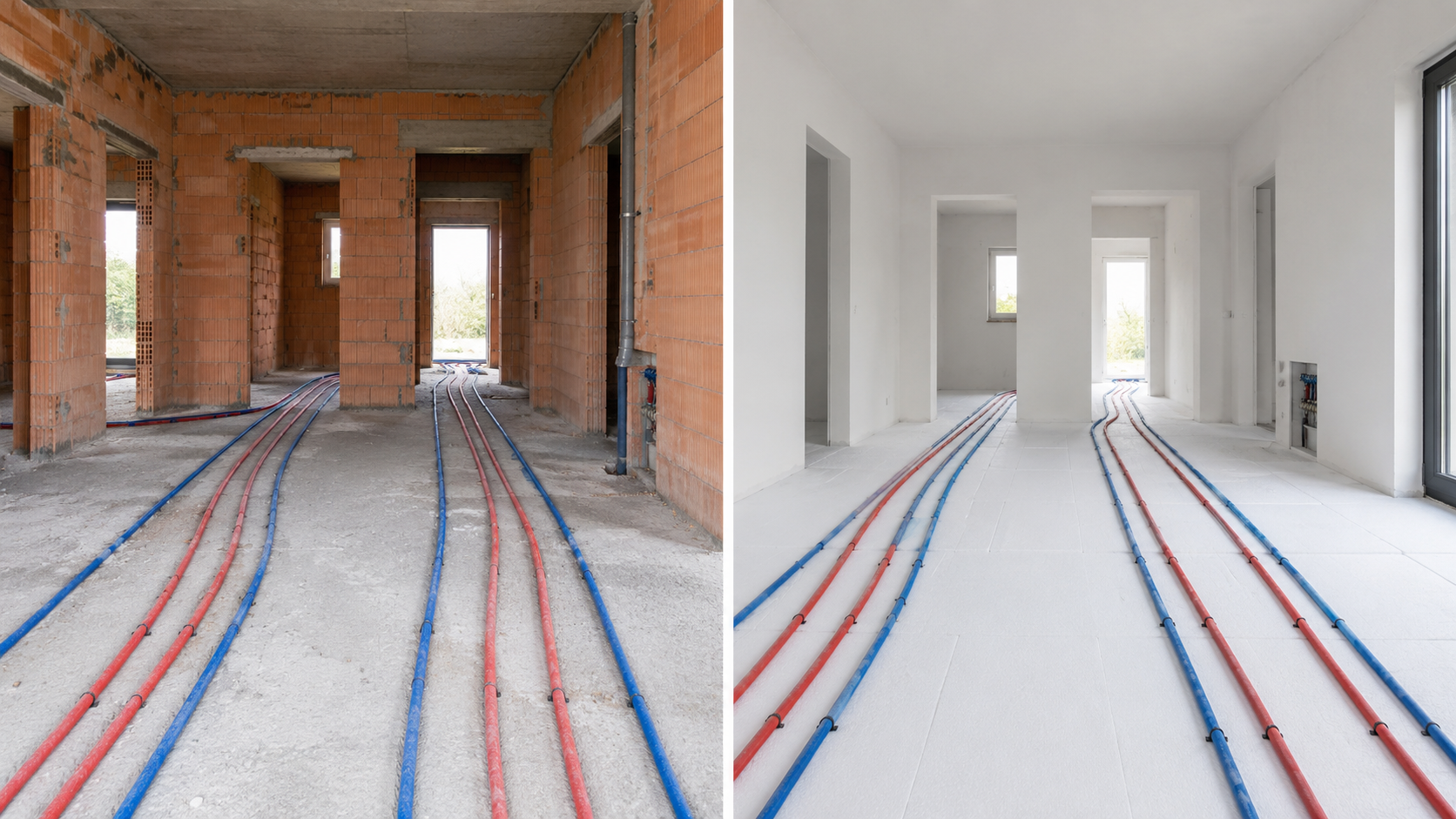

Porównanie obu metod
| Kryterium | Przed tynkami, na chudym betonie | Po tynkach, na styropianie |
|---|---|---|
| Wygoda dla instalatora | większa | mniejsza |
| Koszt wykonania | zwykle niższy | zwykle wyższy |
| Ryzyko uszkodzenia otuliny | większe | mniejsze |
| Ryzyko zagięcia rur | większe | mniejsze |
| Ochrona cieplna rur CWU | słabsza | lepsza |
| Straty ciepła z cyrkulacji | większe | mniejsze |
| Korzyść dla inwestora | średnia | większa |
W skrócie: montaż przed tynkami jest łatwiejszy dla wykonawcy, ale montaż po tynkach zwykle daje lepszą ochronę instalacji i lepszą jakość dla inwestora.
Straty ciepła cyrkulacji CWU — przykład obliczeniowy
Różnica między ułożeniem rur na zimnym betonie a ułożeniem ich w warstwie styropianu jest szczególnie ważna przy cyrkulacji ciepłej wody. Cyrkulacja poprawia komfort, ale jeśli pracuje długo, może generować stałe straty ciepła.
Założenia do obliczeń
| Długość rur CWU + cyrkulacji | 60 mb |
| Rura | PEX 16 |
| Otulina | 13 mm, pianka polietylenowa PE |
| Temperatura wody w cyrkulacji | 50°C |
| Temperatura chudego betonu | 10°C |
| Temperatura otoczenia rury w styropianie | 20°C |
| Koszt energii elektrycznej | 1,20 zł/kWh |
| Sprawność pompy ciepła | 350%, czyli COP 3,5 |
Strata ciepła na 1 metrze rury
Dla rury PEX 16 w otulinie 13 mm z pianki PE można orientacyjnie przyjąć:
| Wariant | Różnica temperatur | Strata jednostkowa |
|---|---|---|
| Rura na chudym betonie 10°C | 50°C - 10°C = 40 K | około 10,4 W/m |
| Rura w styropianie 20°C | 50°C - 20°C = 30 K | około 7,8 W/m |
Strata dla 60 mb rur
| Wariant | Obliczenie | Strata chwilowa |
|---|---|---|
| Rura na chudym betonie | 60 m × 10,4 W/m | około 624 W |
| Rura w styropianie | 60 m × 7,8 W/m | około 468 W |
Różnica wynosi około 156 W podczas pracy cyrkulacji. To nie brzmi dramatycznie, ale cyrkulacja potrafi pracować wiele godzin dziennie, więc mała różnica w watach zamienia się później w kilowatogodziny.
Przy pracy cyrkulacji 16 godzin na dobę
| Wariant | Strata ciepła rocznie | Energia elektryczna przy COP 3,5 | Koszt roczny przy 1,20 zł/kWh |
|---|---|---|---|
| Rura na chudym betonie | około 3644 kWh ciepła | około 1041 kWh prądu | około 1249 zł/rok |
| Rura w styropianie | około 2733 kWh ciepła | około 781 kWh prądu | około 937 zł/rok |
Różnica kosztów wynosi około 312 zł rocznie.
Przy pracy cyrkulacji 24 godziny na dobę
| Wariant | Strata ciepła rocznie | Energia elektryczna przy COP 3,5 | Koszt roczny przy 1,20 zł/kWh |
|---|---|---|---|
| Rura na chudym betonie | około 5466 kWh ciepła | około 1562 kWh prądu | około 1874 zł/rok |
| Rura w styropianie | około 4100 kWh ciepła | około 1171 kWh prądu | około 1406 zł/rok |
Różnica kosztów wynosi około 468 zł rocznie.
Ważne: są to obliczenia orientacyjne. Dokładne straty zależą od temperatury wody, rzeczywistej temperatury otoczenia rur, jakości otuliny, sposobu ułożenia przewodów i czasu pracy cyrkulacji. Największy wpływ na koszty ma często nie tylko miejsce prowadzenia rur, ale też sterowanie cyrkulacją.
Cyrkulacja CWU: komfort, który trzeba dobrze zaprojektować
Cyrkulacja ciepłej wody jest wygodna, bo skraca czas oczekiwania na ciepłą wodę w kranie. Ale źle wykonana i pracująca całą dobę może generować niepotrzebne straty.
Najlepszy efekt daje połączenie kilku rzeczy:
- krótkie trasy CWU,
- dobra izolacja rur,
- prowadzenie rur w warstwie styropianu,
- brak uszkodzeń otulin,
- sterowanie czasowe, temperaturowe albo na żądanie.
Sama otulina nie wystarczy, jeśli zostanie później zgnieciona, przecięta albo zabrudzona zaprawą. Dlatego sposób i moment montażu mają znaczenie.

Najlepszy schemat wykonania
Dobrze zorganizowany montaż instalacji po tynkach może wyglądać tak:
- wykonanie tynków,
- posprzątanie i przygotowanie podłoża,
- ułożenie pierwszej warstwy styropianu,
- rozprowadzenie instalacji CO, CWU, cyrkulacji i zimnej wody,
- staranna izolacja rur,
- próba szczelności,
- dokumentacja zdjęciowa tras,
- przykrycie kolejną warstwą styropianu,
- przygotowanie pod ogrzewanie podłogowe i wylewkę.
Taki układ jest bardziej wymagający wykonawczo, ale lepszy jakościowo. Instalacja jest krócej narażona na uszkodzenia, a rury ciepłej wody i cyrkulacji pracują w korzystniejszych warunkach cieplnych.
Podsumowanie: która opcja jest lepsza?
Montaż przed tynkami jest łatwiejszy i często tańszy. Ale rury leżą wtedy na zimnym betonie i są bardziej narażone na uszkodzenia przez kolejne ekipy.
Montaż po tynkach, na pierwszej warstwie styropianu, jest trudniejszy i trochę droższy, ale daje inwestorowi więcej korzyści:
- lepszą ochronę rur,
- mniejsze ryzyko zniszczenia otulin,
- mniejsze ryzyko zagięcia przewodów,
- mniejsze straty ciepła z cyrkulacji CWU,
- większy porządek w warstwach podłogi,
- lepszą kontrolę przed wylewką.
Jeżeli patrzymy z perspektywy instalatora, łatwiej jest wykonać instalację przed tynkami. Jeżeli patrzymy z perspektywy inwestora, jakości i późniejszej eksploatacji, bardzo często lepszym wyborem jest montaż po tynkach, na pierwszej warstwie styropianu.
Instalacja pod posadzką ma działać nie przez tydzień po montażu, ale przez kolejne 20–30 lat. I właśnie dlatego warto wykonać ją w warstwie izolacji, a nie na zasadzie: „byle szybciej, bo jutro wchodzą tynkarze”.
Najczęstsze pytania
Czy instalację CO i wodną można wykonać przed tynkami?
Tak, można. Trzeba jednak dobrze zabezpieczyć rury i otuliny przed kolejnymi ekipami oraz dokładnie sprawdzić instalację przed wykonaniem wylewki.
Czy montaż po tynkach jest droższy?
Zwykle tak, ponieważ wymaga więcej pracy, docinania styropianu i dokładniejszego prowadzenia tras. Jest jednak korzystniejszy jakościowo dla inwestora.
Dlaczego rury CWU nie powinny leżeć na zimnym betonie?
Zimny beton odbiera ciepło z rur. Przy cyrkulacji CWU, która pracuje wiele godzin dziennie, może to powodować zauważalne straty energii.
Co daje prowadzenie rur na pierwszej warstwie styropianu?
Rury są lepiej odizolowane od zimnego podłoża, mniej narażone na uszkodzenia i łatwiej zachować porządek w warstwach podłogi.
Budujesz dom i chcesz uniknąć błędów ukrytych pod posadzką?
Dobrze wykonana instalacja CO, CWU i zimnej wody to nie tylko szczelne rury. To także odpowiedni moment montażu, dobra izolacja, kontrola tras i ochrona instalacji przed uszkodzeniem.
